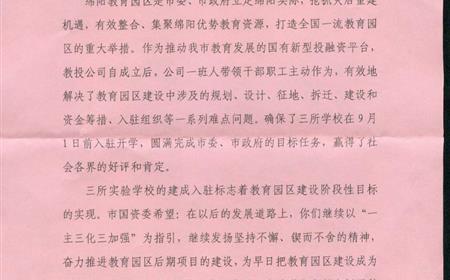

市国资委发信祝贺教投三实校全面顺利入驻
2011-09-19
九月十六日,绵阳市国有资产监督管理委员会发出贺信,祝贺教投三所实验学校全面顺利入驻。
教投公司九月份主要工作安排
2011-09-05
一、以高度的责任感和认真负责的态度,为三校提供一个平安、畅通、整洁、良好的教学生活环境1、加大排查整改力度,确保水电气、设施设备运行正常;2、确保师生安全。特别是施工区与教学生活区的隔离措施要到位,加高校园防护网。加强警务室和校园保安队伍建设;3、校内环境治理。采取有效措施治理污染源,尽快完成施工通道、修边补烂等工程;4、尽快完善运动场,保证学生有体育活动场所;5、加强校园稳定工作,形成齐抓共管的...

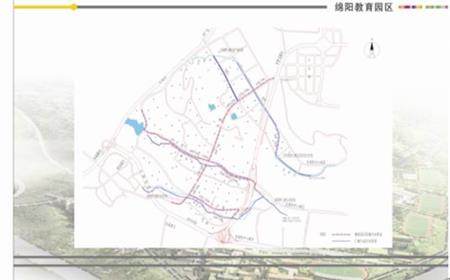

绵阳市教育园区建设进度(7月29日)
2011-07-29
一、开工项目建设进度(一)三所新机制学校建设进度情况1、外国语实验学校:外国语实验学校二期单体建筑共8幢,建设总进度完成92%,比上周增加2%。目前,主体结构工程已全部完成,正在进行房屋装饰装修阶段中的室内装饰。2、绵阳中学实验学校:绵阳中学实验学校一期单体建筑共7幢,建设总进度已完成。现正在进行清理维护工作。绵阳中学实验学校二期单体建筑共11幢,建设总进度完成90%,比上周增加3%。目前,主体结...
绵阳市教育园区建设进度(7月22日)
2011-07-22
一、开工项目建设进度(一)三所新机制学校建设进度情况1、外国语实验学校:外国语实验学校二期单体建筑共8幢,建设总进度完成90%,比上周增加3%。目前,主体结构工程已全部完成,正在进行房屋装饰装修阶段中的室内装饰。2、绵阳中学实验学校:绵阳中学实验学校一期单体建筑共7幢,建设总进度已完成。现正在进行清理维护工作。绵阳中学实验学校二期单体建筑共11幢,建设总进度完成87%,比上周增加2%。目前,主体结...
教投公司2011年下半年工作计划
2011-07-18
一、确保三所实验学校顺利搬迁入驻一是加快完成三所实验学校的房建和校内部分基础设施及绿化等工作;二是加快推进5号路连接九洲大道的延长段工程建设,保证九月开学前出入园区的道路畅通;三是三校教学和生活设施设备的安装工作;四是做好三所实验校的搬迁入驻准备工作。主要措施:一是进一步强化紧迫感、责任感;二是落实责任,实行倒逼机制;三是并联推进入驻相关工作。二、加强项目融资工作一是重点突破农发行的土地整理项目贷...
征地拆迁组开会布置落实相关工作
2010-03-11
为迅速落实征地拆迁任务,加快其工作进度,3月9日下午2点,市土地统征储备中心主任,教育园区建设指挥部征地组副组长汪小龙主持召开征地拆迁专题会议,到会主要有市统征储备中心,科创园、城郊乡、青义镇部分领导,指挥部征地组和拆迁组全体人员。会上,汪主任对6所职业院校前期征地情况进行了汇总,明确了各学校的第一期用地准确数据。会议明确要求:一、三所新机制学校的用地范围必须在三月份内拆迁完毕,并在本周四前将这三...
